管道工程(cheng)維(wei)修和更新改造,常需(xu)要進行土(tu)石方(fang)開挖。在土(tu)石方(fang)開挖作業(ye)中,容易發生塌方(fang)、滑跌、中毒等事故。
1. 土方(fang)施工(gong)前的準備工(gong)作
①. 做好必要的水文、地質、地下隱蔽(bi)工程的資料收集和調(diao)查(cha)工作,查(cha)明是否(fou)有給排水、供(gong)熱、供(gong)煤氣管(guan)道以(yi)及(ji)電纜(lan)、光(guang)纜(lan)等(deng)。
②. 若有(you)地下水和管道工程泄水情況,應做好排(pai)水設施、機具和材料等(deng)的準備(bei)工作。
③. 做好(hao)隱蔽(bi)工程交(jiao)底和安全技術(shu)交(jiao)底工作(zuo)。
2. 施工(gong)注意事項(xiang)
①. 拋土距坑(keng)邊不得(de)少于0.8m,高(gao)度不得(de)超(chao)過1.5m.
②. 施(shi)工中如發(fa)現有不(bu)明(ming)管道(dao)或不(bu)明(ming)物(wu)體應立即停(ting)止開挖,與有關部門聯系后妥善處理方可繼續施(shi)工。
③. 經(jing)常檢查溝槽邊坡。發(fa)現有裂紋和(he)落土情(qing)況時,應立(li)即采取安全防(fang)護(hu)措施或減小邊坡。
④. 在有地(di)下水的(de)區域或雨季(ji)施工時(shi),應有排(pai)水措施,特別(bie)是濕(shi)陷性(xing)黃土(tu)、膨脹土(tu)等(deng)對水敏感性(xing)強的(de)土(tu)壤,更(geng)應及(ji)時(shi)排(pai)水。
⑤. 當(dang)開挖溝槽(cao)較深或(huo)距建筑物(wu)、構(gou)筑物(wu)較近(jin)時,應與建筑結構(gou)有關(guan)單位聯系,采(cai)取相應的技術措(cuo)施,必要時應修改(gai)溝槽(cao)位置。
⑥. 在地溝中(zhong)作(zuo)業時,夜間照(zhao)明電壓不得(de)高(gao)于12V.
⑦. 在(zai)(zai)溝槽中同時(shi)作(zuo)業人員不得(de)少于(yu)2人。不得(de)在(zai)(zai)溝槽內坐臥休息,冬季不得(de)在(zai)(zai)溝槽內取(qu)暖。
⑧. 開(kai)挖管道溝(gou)槽或路塹(qian)時,要根據(ju)土(tu)質、地下水情況(kuang)和開(kai)挖深度,確(que)定(ding)合理(li)的邊坡(po)坡(po)度。
⑨. 挖掘土方(fang)應自上而下進行,嚴禁采用(yong)挖空(kong)底(di)腳(jiao)、上部塌落的違(wei)規(gui)操(cao)作方(fang)法。
⑩. 可能導致土方坍塌的原因有以下幾種,施工時應注(zhu)意防范。
a. 溝槽兩(liang)側(ce)堆(dui)積浮土太多(duo),超過土壤承受能力。
b. 地下水(shui)位較高,或雨、雪水(shui)浸人土壤(rang),使土壤(rang)失去(qu)穩定性(xing)。
c. 距(ju)房屋或(huo)堆積(ji)物較近(jin),其作用力超過(guo)了溝槽或(huo)路塹土壤的承載極限(xian)。
d. 施(shi)工中所確定的邊坡(po)坡(po)度較小,與實際情況不符。

3. 土(tu)方開挖和回填的安全技術要求

①. 當土(tu)壤(rang)濕(shi)度(du)正(zheng)常、土(tu)質良好且無地(di)下水(shui)影響(xiang),若開(kai)挖(wa)(wa)深(shen)度(du)不(bu)超(chao)過表3-7的(de)規定(ding)時,可(ke)不(bu)設支撐(cheng),也不(bu)必明(ming)顯放坡(po),若開(kai)挖(wa)(wa)深(shen)度(du)超(chao)過表3-7的(de)規定(ding),可(ke)根(gen)據土(tu)質和施工的(de)具體情況參照表3-8的(de)規定(ding)放坡(po)。

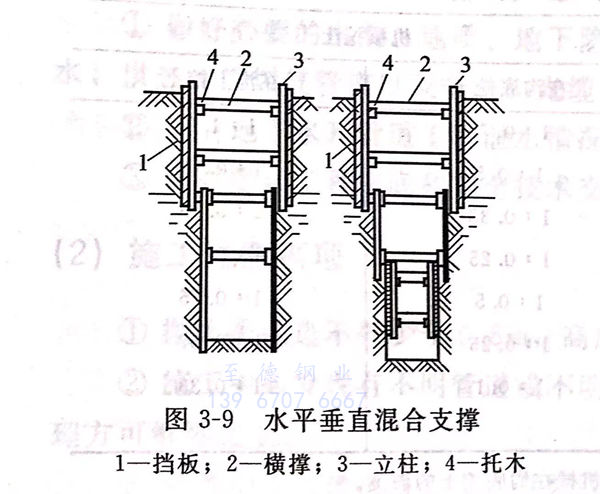

②. 場地(di)條件限(xian)制挖方(fang)不允許(xu)放坡時(shi),則(ze)應采用支(zhi)撐(cheng)加(jia)固。支(zhi)撐(cheng)好一(yi)(yi)層(ceng)(ceng)下挖一(yi)(yi)層(ceng)(ceng)。支(zhi)撐(cheng)的加(jia)固方(fang)法可參照表3-9及圖3-8、圖3-9。

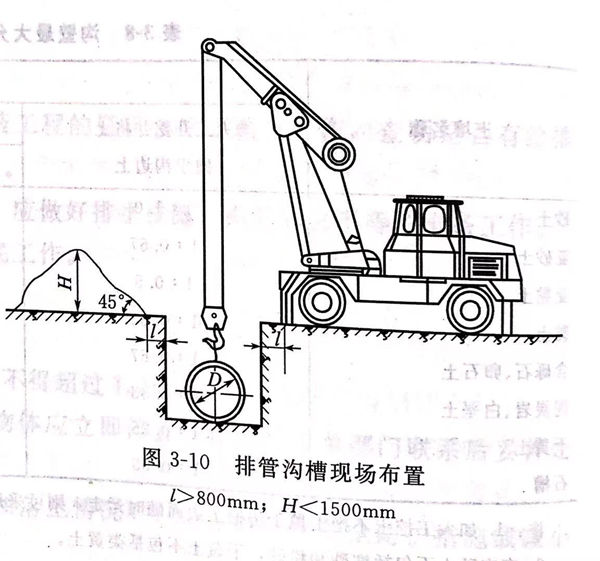

③. 在緊靠溝(gou)槽邊緣,不(bu)應(ying)行走和安放施工機械,若采用汽車吊(diao)下管,汽車吊(diao)的現場布置應(ying)按圖3-10的要(yao)求進行,并應(ying)留不(bu)小于(yu)800mm的溝(gou)邊通道。

④. 人(ren)工夯實時(shi)要動作(zuo)一(yi)致,按照一(yi)定方向(xiang)進行,每層填(tian)土厚度不(bu)得大(da)于200mm.
⑤. 當開挖溝槽(cao)遇有(you)地下(xia)管線和(he)溝邊有(you)電桿時,應采取保護措施。
