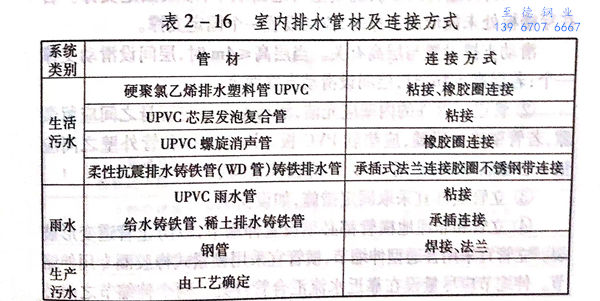

室(shi)內排水管道常用管材及連(lian)接(jie)方式,如表2-16所列。

室內排水管道施(shi)工(gong)工(gong)藝(yi)流程(cheng):
施工準備→埋地管安裝(zhuang)→干管安裝(zhuang)→立管安裝(zhuang)→橫支管安裝(zhuang)→器具支管安裝(zhuang)→灌水試驗→通(tong)水通(tong)球試驗。
1. 硬聚乙烯(xi)排水塑料(liao)管(guan)安裝
a. 埋地(di)管道
①. 鋪設埋地(di)管宜分兩(liang)段進行,第(di)一段先做±0.00以下的室(shi)內(nei)部分至(zhi)伸出(chu)外墻(qiang)為止,伸出(chu)外墻(qiang)的管道不(bu)得小于250mm,待土建施工結束后,再(zai)從(cong)外墻(qiang)邊鋪設第(di)二段管道接人室(shi)內(nei)檢(jian)查井。
②. 埋(mai)地管的(de)管溝底面應平整(zheng),無突出的(de)尖硬物。一般可做100mm~150mm砂(sha)墊(dian)層,墊(dian)層寬度不小(xiao)于管徑的(de)2.5倍(bei),坡(po)(po)度與管道坡(po)(po)度相同。管道灌水試驗合格后,方可在(zai)管道周圍(wei)填(tian)砂(sha),填(tian)砂(sha)至(zhi)管頂以上(shang)至(zhi)少100mm處(chu)。
③. 埋(mai)地(di)管穿(chuan)越基礎(chu)預留孔洞(dong)時,管頂上部凈(jing)空不得小于150mm,埋(mai)地(di)管穿(chuan)地(di)下(xia)室外墻(qiang)時應(ying)設(she)剛(柔)性防水套管。
b. 立管
①. 塑料(liao)管(guan)道支(zhi)(zhi)(zhi)(zhi)撐(cheng)分為固定支(zhi)(zhi)(zhi)(zhi)撐(cheng)和滑動(dong)支(zhi)(zhi)(zhi)(zhi)撐(cheng)兩(liang)種(zhong)。立(li)管(guan)的固定支(zhi)(zhi)(zhi)(zhi)撐(cheng)每(mei)層(ceng)(ceng)設一(yi)(yi)個。立(li)管(guan)穿樓板處應加(jia)裝止(zhi)水翼環,用C20細石混凝土(tu)分層(ceng)(ceng)澆筑填補,第一(yi)(yi)次為樓板厚度的2/3,待(dai)強度達到1.2MPa后(hou),再進行第二(er)次澆筑至與地面取(qu)平,形(xing)成固定支(zhi)(zhi)(zhi)(zhi)撐(cheng)。若在穿樓板處未(wei)能形(xing)成支(zhi)(zhi)(zhi)(zhi)撐(cheng)時(shi),應層(ceng)(ceng)設置一(yi)(yi)個固定支(zhi)(zhi)(zhi)(zhi)撐(cheng)。滑動(dong)支(zhi)(zhi)(zhi)(zhi)撐(cheng)設置與層(ceng)(ceng)高(gao)有(you)關。當層(ceng)(ceng)高(gao)≤4m時(shi),層(ceng)(ceng)間設滑動(dong)支(zhi)(zhi)(zhi)(zhi)撐(cheng)一(yi)(yi)個;若層(ceng)(ceng)高(gao)>4m時(shi),層(ceng)(ceng)間設滑動(dong)支(zhi)(zhi)(zhi)(zhi)撐(cheng)兩(liang)個。
②. 管道支撐(cheng)件的內壁應光潔,滑動支撐(cheng)件與(yu)管身之間應留微隙,若(ruo)管壁略為粗(cu)糙(cao),應墊軟(ruan)PVC板。固定支撐(cheng)和管外(wai)壁之間應墊一層橡膠軟(ruan)墊,并用U形卡(ka)、螺栓擰(ning)緊固定。
③. 立管底(di)部宜(yi)采取固定(ding)措施,如設支墩。

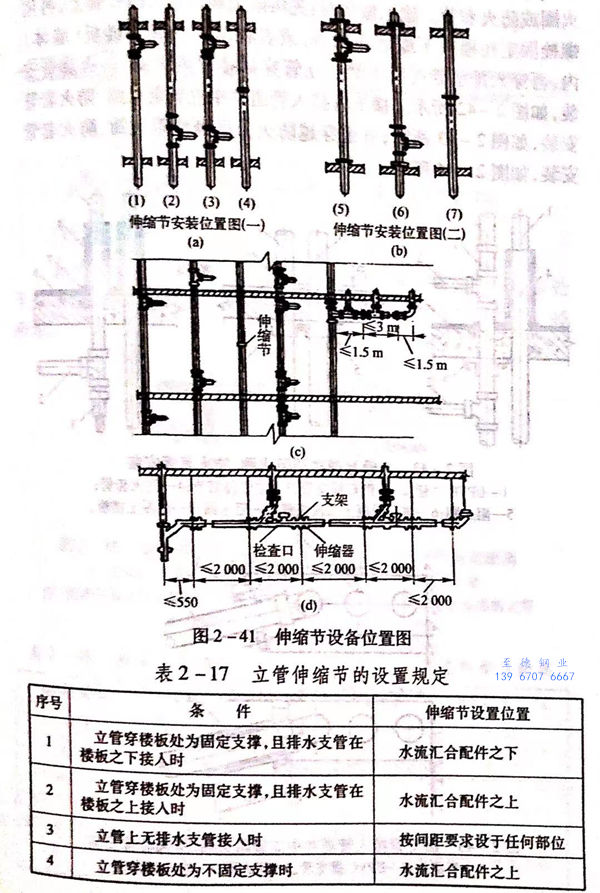

④. 立(li)管(guan)和非埋地橫管(guan)都必須(xu)設置伸縮(suo)(suo)節,以(yi)防止管(guan)道變形破裂(lie)。立(li)管(guan)宜采(cai)用(yong)普通型伸縮(suo)(suo)節,橫管(guan)宜采(cai)用(yong)鎖緊式橡(xiang)膠(jiao)圈專用(yong)伸縮(suo)(suo)節。伸縮(suo)(suo)節應(ying)盡量設在(zai)靠近水流匯合(he)管(guan)件(jian)處。兩個伸縮(suo)(suo)節之(zhi)間必須(xu)設置一個固定支撐。伸縮(suo)(suo)節設置規定見圖2-41和表2-17。

⑤. 當立管(guan)(guan)明設且D.>110mm時,在(zai)樓(lou)(lou)板貫穿(chuan)部位應設置阻火(huo)(huo)圈(quan)(quan)或防火(huo)(huo)套管(guan)(guan)。施工做法(fa)時:先將阻火(huo)(huo)國(guo)套在(zai)UPVC管(guan)(guan)上,再(zai)用螺栓固定在(zai)樓(lou)(lou)板下或墻面兩(liang)側,或者將阻火(huo)(huo)圈(quan)(quan)理入(ru)樓(lou)(lou)板(墻體)內,再(zai)穿(chuan)入(ru)排(pai)水管(guan)(guan)進行安裝(zhuang)。立管(guan)(guan)穿(chuan)越(yue)(yue)樓(lou)(lou)層阻火(huo)(huo)圈(quan)(quan)、防火(huo)(huo)套管(guan)(guan)安裝(zhuang),如圖2-42所示(shi)。橫支管(guan)(guan)接人管(guan)(guan)道井中立管(guan)(guan)阻火(huo)(huo)圈(quan)(quan)、防大(da)套管(guan)(guan)安裝(zhuang),如圖2-43所示(shi);管(guan)(guan)道穿(chuan)越(yue)(yue)防火(huo)(huo)分(fen)區隔(ge)墻阻火(huo)(huo)圈(quan)(quan)、防火(huo)(huo)套管(guan)(guan)安裝(zhuang),如圖2-44所示(shi)。


c. 橫、支管
①. 排水立管(guan)(guan)僅置(zhi)伸(shen)頂(ding)通氣管(guan)(guan)時,最低(di)層橫(heng)支管(guan)(guan)與立管(guan)(guan)連接處至排出(chu)管(guan)(guan)管(guan)(guan)底的垂直距(ju)離不得小于表2-18規定,如圖2-45所示。

②. 當排(pai)水(shui)支管(guan)(guan)連接(jie)在排(pai)水(shui)管(guan)(guan)或排(pai)水(shui)干管(guan)(guan)上(shang)時(shi),連接(jie)點距(ju)立管(guan)(guan)底部水(shui)平距(ju)離不宜(yi)小(xiao)于1.5m,如圖2-46所示。

③. 若埋(mai)地橫管(guan)為排水(shui)(shui)鑄鐵管(guan),地面以上為塑料(liao)管(guan)時(shi),應先用砂紙將塑料(liao)管(guan)插(cha)口外(wai)側(ce)打毛,插(cha)入排水(shui)(shui)鑄鐵管(guan)承口內,再做水(shui)(shui)泥捻口。
2. 柔性抗震承插式鑄鐵排(pai)水管安裝(WD管)
柔性(xing)抗震(zhen)承(cheng)插式(shi)鑄(zhu)鐵排水(shui)管與(yu)普通排水(shui)鑄(zhu)鐵管相(xiang)比較(jiao)具有接口(kou)可曲撓、抗震(zhen)及快速(su)施(shi)工等特點。主(zhu)要適用(yong)于高(gao)層建筑和高(gao)聳(song)構筑物的排水(shui)立(li)管,8級(ji)以上抗震(zhen)設防(fang)的排水(shui)管道和要求快速(su)施(shi)工的施(shi)工場所(suo)。
a. WD管(guan)可明裝或暗裝,接(jie)口不(bu)得設在樓(lou)板層、墻(qiang)體(ti)內(nei)。安裝直管(guan)時,應(ying)在每個管(guan)接(jie)口處用管(guan)卡或吊卡將其固定在墻(qiang)、梁、柱(zhu)及(ji)樓(lou)板上。排水(shui)立(li)管(guan)底(di)部應(ying)設混凝土(tu)支墩(dun),管(guan)道布置(zhi)時盡量減少橫管(guan)長度。
b. 管道安(an)裝(zhuang)前應檢查的項目
①. 檢查管(guan)(guan)子(zi)和管(guan)(guan)件(jian)外觀有(you)無(wu)重(zhong)皮、砂眼(yan)、裂縫(feng)等(deng)缺(que)陷,管(guan)(guan)接(jie)頭(tou)的配(pei)合公差(cha)是否(fou)符合要求。接(jie)口用的橡膠圈內徑(jing)應與管(guan)(guan)外徑(jing)相等(deng)。接(jie)頭(tou)配(pei)套用法蘭壓蓋(gai)是否(fou)有(you)裂縫(feng)、冷隔等(deng)。
②. 檢查管子承口(kou)的(de)倒(dao)角面(mian)是否有明顯凸凹和(he)溝槽,應保證倒(dao)角面(mian)平滑。
3. 管子安裝(zhuang)前應預(yu)埋支(zhi)、吊架卡具,管道支(zhi)架間(jian)距(ju)規定
立管(guan)管(guan)卡(ka)(ka)應(ying)每(mei)(mei)2m設一個(ge)(ge);橫管(guan)吊卡(ka)(ka)宜每(mei)(mei)1m設一個(ge)(ge),每(mei)(mei)樓層(ceng)不得少于2個(ge)(ge)。支吊架應(ying)設置(zhi)于承口(kou)以(yi)下(xia)或附近。豎向彎頭與前后(hou)管(guan)段必須采用支架整體固定。扁鋼吊卡(ka)(ka)和圓(yuan)鋼吊卡(ka)(ka)應(ying)間(jian)隔設置(zhi),與排水(shui)立管(guan)中心間(jian)距(ju)0.4m~0.5m為宜。
4. 管卡和吊卡為金屬材(cai)質,并由管材(cai)、管件生產廠家配套供應(ying)
為了方(fang)便安(an)裝(zhuang),法蘭壓蓋宜優先(xian)采(cai)用三耳式,管口大(da)樣圖如圖2-47所示。

5. 管(guan)道在樓、屋面板預留孔洞(dong)處,應設(she)置鋼套管(guan),其直徑應比立管(guan)大50mm,套管(guan)宜高(gao)出地(di)面20mm,套和上下口內側應倒成(cheng)圓角,間隙采用油麻(ma)和石(shi)棉(mian)水泥填充(chong)。
