1. 一般(ban)施工要求
①. 一般情況下,應在絕(jue)熱施(shi)工前對管道進(jin)行強度試(shi)驗(yan)和嚴密性試(shi)驗(yan);需(xu)要蒸汽吹掃的管道,宜在吹掃后進(jin)行絕(jue)熱工程施(shi)工。
②. 絕熱施工順序:首先做好管(guan)道(dao)外表(biao)的(de)(de)防(fang)腐(fu),然后(hou)依次(ci)敷設(she)(she)絕熱層(如有加熱保(bao)護(hu)設(she)(she)施的(de)(de),應在(zai)敷設(she)(she)絕熱層前完畢)、防(fang)潮(chao)層(對(dui)保(bao)冷或(huo)地(di)溝保(bao)溫而言)、保(bao)護(hu)層。各層均應按設(she)(she)計規(gui)定的(de)(de)形式、材(cai)質、要求分(fen)別(bie)選用適當的(de)(de)施工方法。非水(shui)平管(guan)道(dao)的(de)(de)絕熱施工應自下而上進行。防(fang)潮(chao)層、保(bao)護(hu)層搭(da)接時,其寬度(du)應為(wei)30~50mm.
③. 在加熱(re)保(bao)護(hu)系統的周圍,如果有蒸汽管(guan)道或(huo)者輸送介質有防(fang)(fang)火、防(fang)(fang)爆要求時(shi),應采(cai)用(yong)(yong)伴管(guan)或(huo)夾套管(guan)類型。反之,才可用(yong)(yong)電熱(re)帶保(bao)護(hu)。各(ge)種加熱(re)保(bao)護(hu)夾套管(guan)的管(guan)徑一律按物料管(guan)徑加大一級選用(yong)(yong)。
④. 伴(ban)管(guan)(guan)(guan)與夾套管(guan)(guan)(guan)的(de)選用(yong)原則:輸送凝(ning)(ning)固點低于50℃或具有腐(fu)蝕性、熱敏性介質(zhi)的(de)管(guan)(guan)(guan)道(dao),一律采用(yong)伴(ban)管(guan)(guan)(guan)保(bao)護(hu);對輸送凝(ning)(ning)固點高于50℃介質(zhi)的(de)管(guan)(guan)(guan)道(dao),可以采用(yong)伴(ban)管(guan)(guan)(guan)或夾套管(guan)(guan)(guan)保(bao)護(hu)。當介質(zhi)接觸蒸汽會(hui)產(chan)生(sheng)損害操作的(de)事故時,則應選用(yong)伴(ban)管(guan)(guan)(guan)保(bao)護(hu)。
⑤. 需要絕(jue)(jue)(jue)熱(re)(re)施工的(de)(de)(de)管(guan)(guan)(guan)(guan)道(dao)配件(jian),不(bu)應(ying)和(he)管(guan)(guan)(guan)(guan)道(dao)的(de)(de)(de)管(guan)(guan)(guan)(guan)子(zi)(zi)包(bao)扎(zha)成一(yi)個整體,應(ying)在管(guan)(guan)(guan)(guan)子(zi)(zi)絕(jue)(jue)(jue)熱(re)(re)施工完畢后,再對它(ta)們進行單獨包(bao)扎(zha),以便(bian)于檢修或更換配件(jian)。管(guan)(guan)(guan)(guan)道(dao)上(shang)(shang)不(bu)絕(jue)(jue)(jue)熱(re)(re)的(de)(de)(de)支管(guan)(guan)(guan)(guan)及其(qi)他從絕(jue)(jue)(jue)熱(re)(re)管(guan)(guan)(guan)(guan)道(dao)上(shang)(shang)伸出(chu)的(de)(de)(de)金屬件(jian),它(ta)們的(de)(de)(de)絕(jue)(jue)(jue)熱(re)(re)長(chang)(chang)度(du)為絕(jue)(jue)(jue)熱(re)(re)層(ceng)厚(hou)度(du)的(de)(de)(de)4倍,接管(guan)(guan)(guan)(guan)和(he)閥(fa)(fa)門的(de)(de)(de)絕(jue)(jue)(jue)熱(re)(re)層(ceng)厚(hou)度(du)則按管(guan)(guan)(guan)(guan)子(zi)(zi)選用。閥(fa)(fa)門的(de)(de)(de)絕(jue)(jue)(jue)熱(re)(re)層(ceng)敷(fu)設到閥(fa)(fa)蓋法蘭(lan)的(de)(de)(de)上(shang)(shang)面,但不(bu)要妨礙(ai)填料的(de)(de)(de)更換。此外為了(le)便(bian)于管(guan)(guan)(guan)(guan)道(dao)的(de)(de)(de)拆裝,法蘭(lan)一(yi)側應(ying)有比(bi)螺(luo)栓(shuan)長(chang)(chang)度(du)大25mm的(de)(de)(de)空隙。
⑥. 在絕熱層施工(gong)中(zhong),除(chu)伴熱管道外,一(yi)般應(ying)單根包扎。保溫層厚度(du)大于(yu)100mm和保冷層厚度(du)大于(yu)75mm時應(ying)分層施工(gong)。
⑦. 不適應潮濕環(huan)境(jing)的絕熱材料,下雨天不可露天施(shi)工。
2. 加熱保護施(shi)工
①. 蒸汽伴管

伴(ban)管(guan)(guan)的(de)(de)形式(shi)如圖(tu)(tu)7-1所(suo)示(shi),分為四類。與水平主管(guan)(guan)平行敷設的(de)(de)伴(ban)管(guan)(guan),應敷設在主管(guan)(guan)下(xia)半部45°范(fan)圍(wei)以(yi)內。輸(shu)送腐蝕(shi)性(xing)或熱(re)敏(min)性(xing)介質的(de)(de)管(guan)(guan)道不可與伴(ban)管(guan)(guan)直接(jie)接(jie)觸(chu),在它們之(zhi)間(jian)要加隔(ge)離(li)物(wu),如圖(tu)(tu)7-1(a)所(suo)示(shi);但對輸(shu)送一般(ban)(ban)介質的(de)(de)管(guan)(guan)道,伴(ban)管(guan)(guan)與主管(guan)(guan)應貼緊,在個別地方允許(xu)有不超過10mm的(de)(de)間(jian)隙,如圖(tu)(tu)7-1(b)所(suo)示(shi);除并聯外,還可以(yi)采用回折一次(即串聯)的(de)(de)方法,如圖(tu)(tu)7-1(c)所(suo)示(shi);纏繞(rao)式(shi)伴(ban)管(guan)(guan)不可用于(yu)水平的(de)(de)物(wu)料(liao)管(guan)(guan)道,一般(ban)(ban)多(duo)用于(yu)立式(shi)設備,如圖(tu)(tu)7-1(d)所(suo)示(shi)。

伴(ban)管(guan)(guan)(guan)的(de)安裝(zhuang)與一般蒸汽管(guan)(guan)(guan)道的(de)安裝(zhuang)基本相同,只(zhi)是(shi)應注(zhu)意(yi)凝(ning)結水(shui)(shui)的(de)排放(fang)問題。伴(ban)管(guan)(guan)(guan)可從蒸汽主(zhu)管(guan)(guan)(guan)上單根(gen)引(yin)出,也可從主(zhu)管(guan)(guan)(guan)上引(yin)出分汽總(zong)管(guan)(guan)(guan),再從分汽總(zong)管(guan)(guan)(guan)上引(yin)出幾(ji)根(gen)伴(ban)管(guan)(guan)(guan)。冷(leng)凝(ning)水(shui)(shui)管(guan)(guan)(guan)可單根(gen)設疏(shu)水(shui)(shui)器排水(shui)(shui),或幾(ji)根(gen)凝(ning)結水(shui)(shui)管(guan)(guan)(guan)匯總(zong)到集合(he)管(guan)(guan)(guan)上,再從集合(he)管(guan)(guan)(guan)上用疏(shu)水(shui)(shui)器排水(shui)(shui)。
②. 蒸(zheng)汽夾(jia)套管

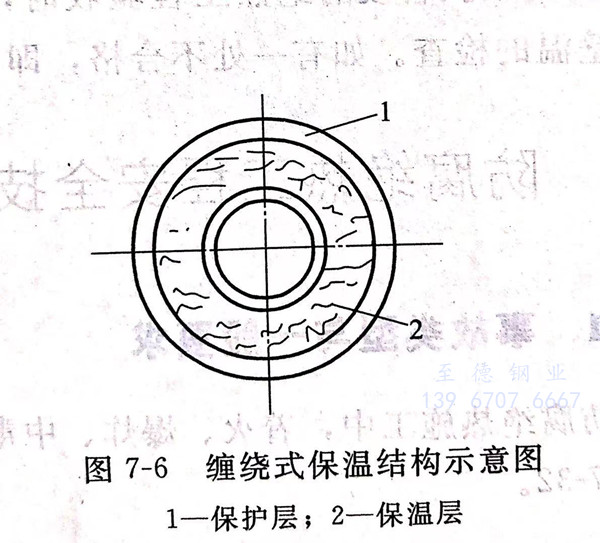

夾套管(guan)(guan)采(cai)用成形(xing)的鋼管(guan)(guan)或(huo)把(ba)鋼管(guan)(guan)切(qie)成兩半后與端板組合焊在(zai)內(nei)管(guan)(guan)上,內(nei)管(guan)(guan)應(ying)采(cai)用無縫鋼管(guan)(guan)。為(wei)了安裝和檢修的方便,在(zai)制(zhi)造套管(guan)(guan)時,封閉端與物料管(guan)(guan)法(fa)蘭邊要留(liu)60~100mm的凈空(kong),如圖(tu)7-2所(suo)示。夾套管(guan)(guan)的材質應(ying)與內(nei)管(guan)(guan)相同,尺(chi)寸應(ying)根據物料管(guan)(guan)的公稱(cheng)尺(chi)寸選定。

夾(jia)(jia)套(tao)(tao)(tao)管(guan)水(shui)(shui)平(ping)敷(fu)設(she)時蒸(zheng)汽流(liu)向應與物料相反(fan),蒸(zheng)汽由(you)套(tao)(tao)(tao)管(guan)一端(duan)上(shang)(shang)方(fang)引入,冷(leng)凝(ning)(ning)(ning)水(shui)(shui)從另一端(duan)下(xia)方(fang)排(pai)出;垂(chui)直敷(fu)設(she)時,為(wei)了(le)便(bian)于冷(leng)凝(ning)(ning)(ning)水(shui)(shui)排(pai)除(chu),蒸(zheng)汽應從上(shang)(shang)部引入,冷(leng)凝(ning)(ning)(ning)水(shui)(shui)從下(xia)部排(pai)出。為(wei)了(le)便(bian)于拆卸、檢(jian)修,兩個(ge)夾(jia)(jia)套(tao)(tao)(tao)之間的(de)蒸(zheng)汽連通(tong)管(guan)上(shang)(shang)應設(she)活接頭或法蘭。蒸(zheng)汽夾(jia)(jia)套(tao)(tao)(tao)管(guan)的(de)冷(leng)凝(ning)(ning)(ning)水(shui)(shui)除(chu)單個(ge)夾(jia)(jia)套(tao)(tao)(tao)管(guan)或串(chuan)聯的(de)兩個(ge)夾(jia)(jia)套(tao)(tao)(tao)管(guan),可直接排(pai)往一個(ge)單獨(du)的(de)疏水(shui)(shui)器外,一般皆排(pai)往冷(leng)凝(ning)(ning)(ning)水(shui)(shui)集合管(guan)。
③. 電(dian)熱帶

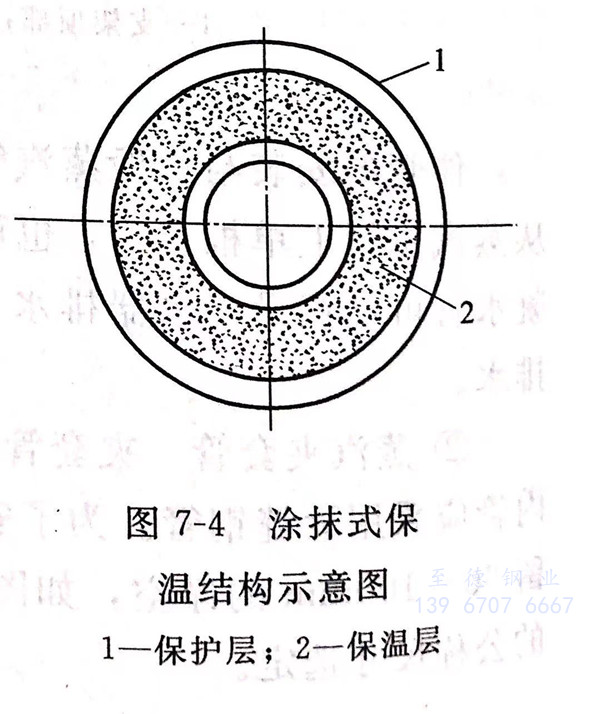

是利用(yong)電(dian)能(neng)(neng)補充(chong)管道內介質的(de)熱(re)損失,其效(xiao)率可達80%~90%,具有(you)運行可靠(kao)、不需(xu)經常維修等優點(dian),但存(cun)在因(yin)電(dian)阻(zu)變化而斷(duan)路(lu)的(de)缺點(dian),而且這種斷(duan)路(lu)的(de)可能(neng)(neng)性隨(sui)著電(dian)熱(re)帶的(de)增加而增加。電(dian)熱(re)帶保(bao)溫(wen)時,一般(ban)采用(yong)超(chao)細玻(bo)璃棉作保(bao)溫(wen)材料與絕(jue)緣層,外殼(ke)用(yong)鐵(tie)皮保(bao)護。其安(an)裝如(ru)圖(tu)7-3所示。

安裝電熱(re)(re)帶時,應(ying)嚴格(ge)地按設(she)計纏繞螺距包扎,把電熱(re)(re)帶平貼(tie)在有絕緣層的管道(dao)上,千(qian)萬不可扭折,并要避(bi)免任何機械損傷。施工完(wan)畢后馬上測定電阻,合格(ge)后再進行絕熱(re)(re)施工。
3. 常(chang)用(yong)絕熱結構(gou)的施工方(fang)法
①. 涂抹式

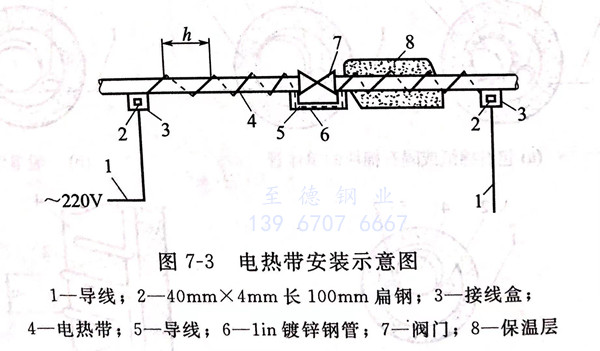

是用(yong)膠泥狀絕(jue)熱(re)材料直接(jie)(jie)涂抹(mo)在管子(zi)上,其結構如圖7-4所示。涂抹(mo)前(qian),先將管子(zi)刷兩(liang)道防銹漆,把硅藻土石棉粉用(yong)水調成膠泥。為了增加粘接(jie)(jie)力,可先在管道上抹(mo)一(yi)層膠泥作底層,厚度(du)約為5mm,干(gan)燥后再涂第二層,厚度(du)為10~15mm,以后每層厚度(du)15~25mm,直至達到設(she)計要求(qiu)為止。

當管內介質溫(wen)度(du)不超過100℃時(shi),可(ke)采用草(cao)繩膠泥結(jie)構,先(xian)在管道上纏一層(ceng)草(cao)繩,于(yu)草(cao)繩上涂抹(mo)膠泥,接(jie)著再纏一層(ceng)草(cao)繩,再涂抹(mo)膠泥,直至(zhi)達到要求厚度(du)為止。
涂抹式結構在干燥后即變成整體硬質材料。因此,每(mei)隔一(yi)定距(ju)離應(ying)留有熱脹伸縮縫。管內介質溫度不超(chao)過300℃時(shi),伸縮縫間(jian)距(ju)7m左右,最小間(jian)隙為(wei)5mm;管內介質溫度大于300℃時(shi),伸縮縫間(jian)距(ju)4m左右,間(jian)隙為(wei)20mm,因其間(jian)隙較大,應(ying)充填(tian)石棉(mian)繩、玻璃棉(mian)等軟質材料。
涂抹式絕熱結構不僅(jin)適(shi)(shi)用于(yu)管(guan)道保溫,也適(shi)(shi)用于(yu)閥門、管(guan)件、石油化(hua)工等設備的(de)保溫,具(ju)有(you)保溫、保冷、隔(ge)聲、防火等作用。
②. 預(yu)制塊式

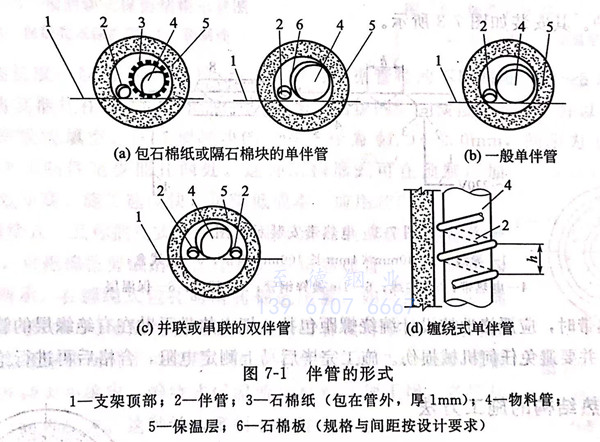

是將絕熱(re)材料由專門的工廠或(huo)在現場(chang)預制成梯(ti)形、扇形或(huo)半圓形瓦塊(kuai),俗稱保(bao)溫瓦,其(qi)結構如圖7-5所示。

預(yu)制(zhi)(zhi)塊(kuai)(kuai)長度一般(ban)為300~600mm,塊(kuai)(kuai)數可根(gen)據管徑的不同每(mei)圈為2~8塊(kuai)(kuai)。安裝時用(yong)(yong)鍍鋅鐵絲將其(qi)捆(kun)扎(zha)(zha)在管子外面。捆(kun)扎(zha)(zha)時應(ying)使(shi)預(yu)制(zhi)(zhi)塊(kuai)(kuai)的縱、橫接(jie)縫錯開,并以石棉膠泥(ni)或同質絕熱材料(liao)膠泥(ni)填空。捆(kun)扎(zha)(zha)預(yu)制(zhi)(zhi)塊(kuai)(kuai)的鐵絲直(zhi)徑為Φ1.0~2.0mm,間距(ju)為150~200mm,并應(ying)使(shi)每(mei)塊(kuai)(kuai)預(yu)制(zhi)(zhi)件至少捆(kun)扎(zha)(zha)兩處。這種結(jie)構(gou)形(xing)式(shi)可在預(yu)制(zhi)(zhi)廠加工(gong),因而效率高、施工(gong)速度快,可降低(di)成本,應(ying)用(yong)(yong)較廣。
③. 纏繞式(shi)

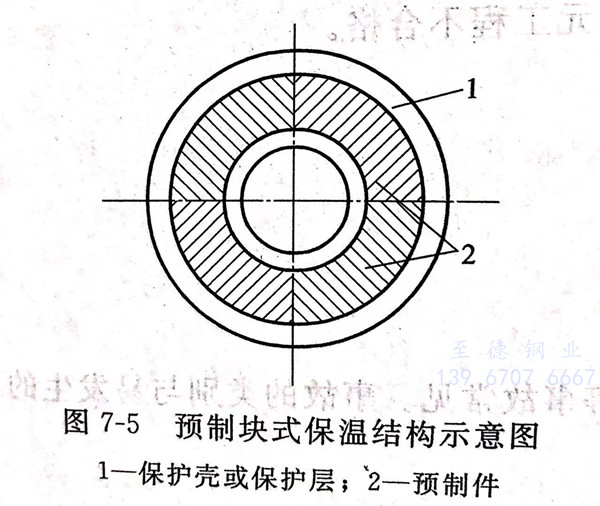

又(you)稱(cheng)捆扎(zha)式絕熱(re),采用礦渣棉(mian)(mian)(mian)(mian)氈(zhan)或玻璃(li)棉(mian)(mian)(mian)(mian)氈(zhan)作(zuo)絕熱(re)材料時,可把棉(mian)(mian)(mian)(mian)氈(zhan)剪成適當的(de)條塊(kuai),直接(jie)卷(juan)在(zai)(zai)管子上(shang),其(qi)結(jie)構如圖(tu)7-6所示。在(zai)(zai)纏(chan)繞式包扎(zha)時應將(jiang)棉(mian)(mian)(mian)(mian)氈(zhan)壓緊。如果纏(chan)繞一層(ceng)棉(mian)(mian)(mian)(mian)氈(zhan)的(de)厚度不夠時,可增加(jia)纏(chan)繞層(ceng)數,直到符合設(she)計要求為(wei)止。棉(mian)(mian)(mian)(mian)氈(zhan)的(de)縱向接(jie)縫(feng)應放在(zai)(zai)管子的(de)頂部(bu),搭接(jie)寬度為(wei)50~300mm,可根據絕熱(re)層(ceng)外(wai)徑(jing)大小確定。纏(chan)繞式保溫所用材料必(bi)須(xu)(xu)干燥,各段棉(mian)(mian)(mian)(mian)氈(zhan)之間必(bi)須(xu)(xu)緊密相連(lian)。這種(zhong)結(jie)構多用于臨時性工程。

④. 填充(chong)式

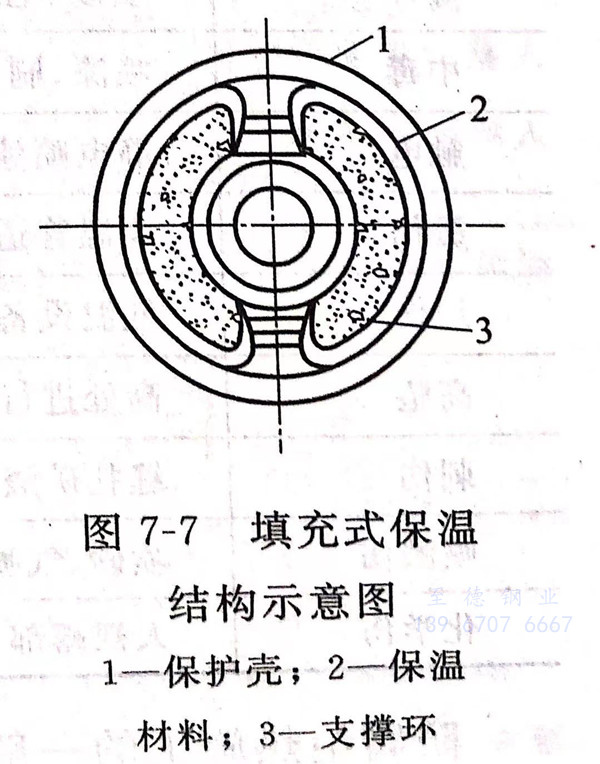

是(shi)將松(song)散的粒狀和纖維(wei)絕熱(re)(re)材(cai)料,如礦渣(zha)棉、玻璃(li)棉或(huo)泡沫混凝(ning)土(tu)等,填充在管子周圍的特殊套子或(huo)鋼絲網中(zhong),其結構如圖(tu)7-7所示。由于這種絕熱(re)(re)結構要用大量(liang)的支撐環(huan)(每400~600mm需一只),制作較費(fei)時間,造價又高,目(mu)前很少采(cai)用。

4. 工程驗收
管道(dao)的絕(jue)熱(re)工(gong)程(cheng)驗收(shou),是(shi)整(zheng)個施工(gong)管理工(gong)作中重(zhong)(zhong)要(yao)(yao)的一環,也是(shi)保(bao)證工(gong)程(cheng)質量的重(zhong)(zhong)要(yao)(yao)措施。
①. 施工(gong)前(qian),首先應對選(xuan)用(yong)的絕熱材料(liao)及各種輔助材料(liao)按規定標準進行驗(yan)收。
②. 在絕熱工(gong)(gong)(gong)程施工(gong)(gong)(gong)過程中,要進行(xing)質量(liang)檢(jian)查,逐(zhu)道(dao)工(gong)(gong)(gong)序驗收。前一道(dao)工(gong)(gong)(gong)序不合格時,不能進行(xing)下一道(dao)工(gong)(gong)(gong)序。工(gong)(gong)(gong)程驗收時,施工(gong)(gong)(gong)單位必須(xu)提供設計、更改、代用材料和隱(yin)蔽工(gong)(gong)(gong)程等技術資料。
③. 絕熱層厚度(du)(du)應符合設計要(yao)求(qiu)。以鋼(gang)針(zhen)垂直插入施(shi)工面檢查(cha)其厚度(du)(du)。但用成形(xing)預制(zhi)塊(kuai)時,可免除(chu)厚度(du)(du)的(de)檢查(cha)。
④. 用(yong)表面溫度計測量保護層外壁在軸向、同側1m范圍內任意兩(liang)點的溫度,不得有明(ming)顯(xian)差異。
⑤. 對(dui)較長(chang)管段的絕熱工(gong)(gong)程(cheng)(cheng)驗(yan)收時,以100m長(chang)管線(xian)工(gong)(gong)程(cheng)(cheng)為(wei)一單元任選三處,進行厚度和壁溫的檢查。如有(you)一處不(bu)(bu)合格,即可認(ren)為(wei)該單元工(gong)(gong)程(cheng)(cheng)不(bu)(bu)合格。
