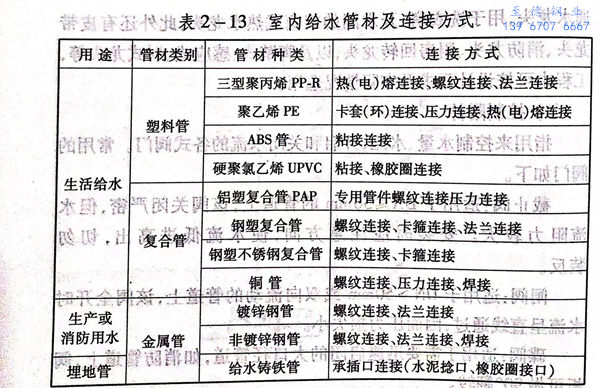

給(gei)水(shui)管(guan)道必須采用(yong)與管(guan)材相適應(ying)的管(guan)件。生活給(gei)水(shui)系統材料必須達到飲用(yong)水(shui)衛生標準。室(shi)內給(gei)水(shui)管(guan)材及連接(jie)方式,如表2-13所列(lie)。


表 13.jpg


室內給水管道施工工藝流程(cheng):


  施工準(zhun)備(bei)→埋地管(guan)(guan)安裝(zhuang)(zhuang)→平管(guan)(guan)安裝(zhuang)(zhuang)→立(li)管(guan)(guan)安裝(zhuang)(zhuang)→支管(guan)(guan)安裝(zhuang)(zhuang)、管(guan)(guan)試水(shui)壓試驗→管(guan)(guan)道消毒沖洗(xi)→竣工驗收(shou)


一、施工安裝要求(qiu)


1. 埋地管安裝

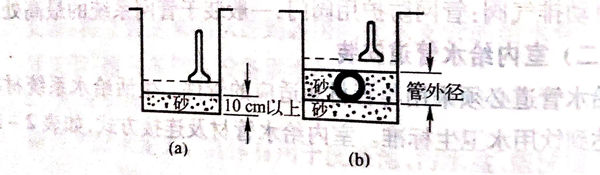

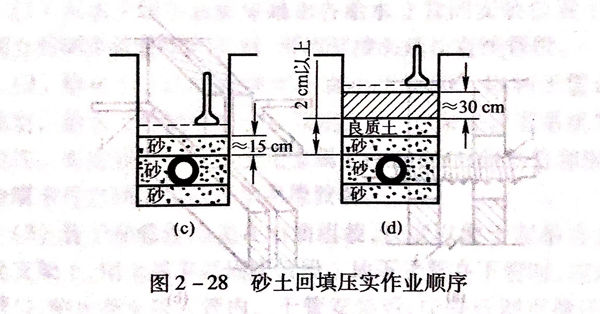

  a. 室內地坪±0.000以(yi)下的管(guan)道敷設應分兩段進行。先進行地坪±0.000以(yi)下至基礎外墻段的鋪設;待土(tu)(tu)(tu)建(jian)結束(shu)后,再進行戶(hu)外連結管(guan)的鋪設。鋪設管(guan)道的溝(gou)底應平整,不(bu)得(de)有突出的尖硬物體,溝(gou)底應鋪100mm厚的砂墊層(ceng)。埋地管(guan)回填時,先用(yong)砂土(tu)(tu)(tu)或顆粒不(bu)大于12mm的土(tu)(tu)(tu)壤回填至管(guan)頂上側300mm處,以(yi)夯(hang)實后方可回填原土(tu)(tu)(tu),其埋深不(bu)宜小于300mm,如圖(tu)2-28所示。

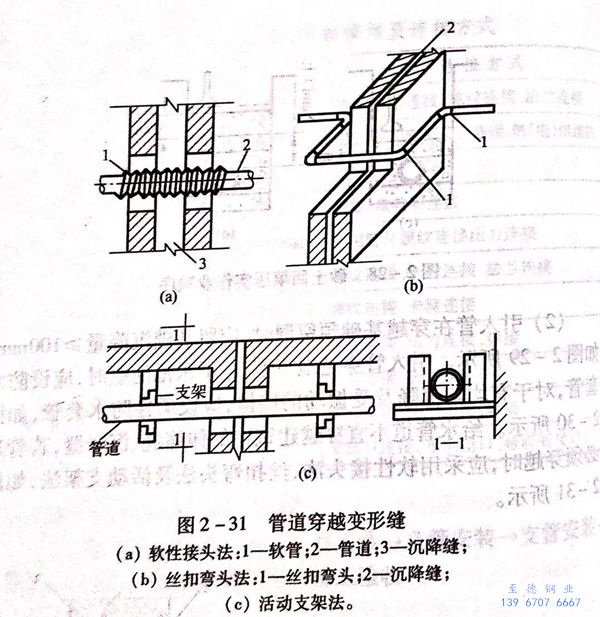

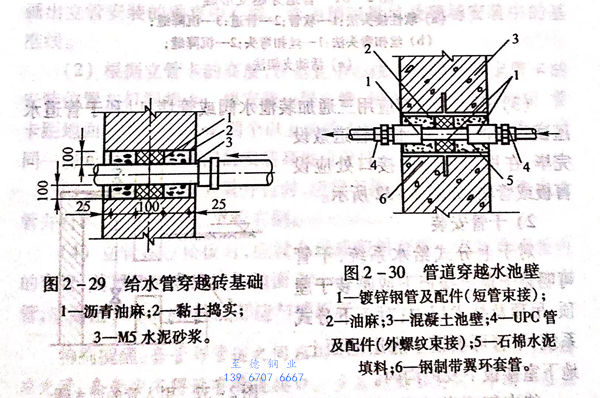

  b. 引入管(guan)在穿越(yue)基(ji)礎預留時,應(ying)留基(ji)礎沉降(jiang)量≥100mm,如(ru)圖2-29所示。引入管(guan)穿越(yue)地下室(shi)、地下水池池壁時,應(ying)設防(fang)水套管(guan),對于有均勻沉降(jiang)及(ji)受(shou)振(zhen)動(dong)(dong)的(de)(de)墻體(ti),應(ying)設柔性(xing)防(fang)水套管(guan),如(ru)圖2-30所示。給(gei)水管(guan)道不宜穿越(yue)建筑物的(de)(de)伸縮(suo)縫(feng)、沉降(jiang)縫(feng),若(ruo)管(guan)道必須(xu)穿越(yue)時,應(ying)采(cai)用(yong)軟(ruan)性(xing)接頭(tou)法、絲扣(kou)彎頭(tou)法及(ji)活動(dong)(dong)支架(jia)法,如(ru)圖2-31所示。

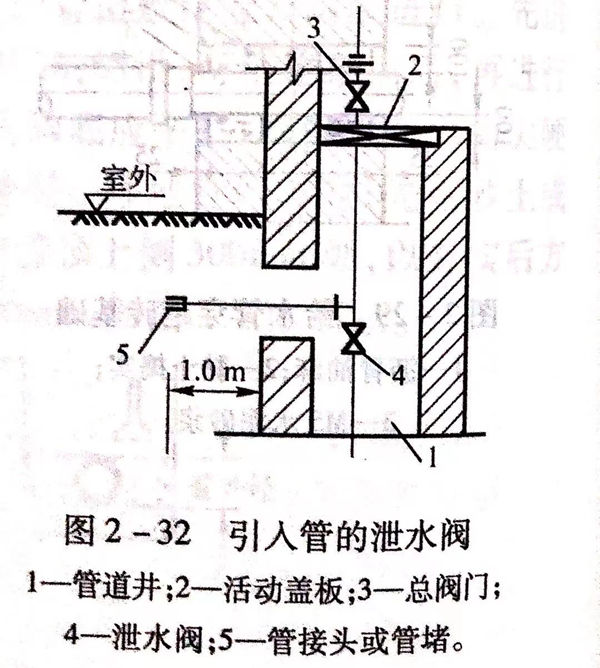

  c. 引入管底部應用三通加裝泄水(shui)閥或管堵(du),以利于管道水(shui)壓(ya)試驗及沖洗(xi)時排水(shui)。管道敷設完畢,在(zai)甩出地面(mian)的接口(kou)處應設盲板或管堵(du),如圖2-32所示。




 2. 干管安裝


  對于上(shang)(shang)分(fen)式(shi)給水系統,干(gan)管可明裝于頂層(ceng)樓(lou)板下(xia)(xia)或暗裝于屋頂、吊頂及技術層(ceng)內(nei);對于下(xia)(xia)分(fen)式(shi)系統,干(gan)管可敷設(she)于底層(ceng)地面上(shang)(shang)、地下(xia)(xia)室(shi)樓(lou)板下(xia)(xia)及地溝內(nei)。


  待支架安裝完畢,即可進行(xing)干(gan)管安裝。


   a. 給(gei)(gei)水(shui)十(shi)(shi)管安裝前應畫(hua)出各(ge)給(gei)(gei)水(shui)立管的(de)安裝位(wei)置(zhi)十(shi)(shi)字線。當兩(liang)立管間干管管段(duan)較長時,可用管接頭延長直線管段(duan)。


   b. 給(gei)水干(gan)管(guan)的安(an)裝坡度不宜小于0.003,以(yi)利(li)于管(guan)道沖洗(xi)及放空。給(gei)水干(gan)管(guan)的中部應設(she)固定支(zhi)架(jia),以(yi)保證管(guan)道系統的整(zheng)體穩定性。每安(an)裝一段干(gan)管(guan)應用(yong)金屬卡(ka)件固定,對塑料管(guan)和銅(tong)管(guan),其與金屬卡(ka)件之間應墊塑料帶可橡膠墊。


   c. 管子和管件可(ke)先在地面組裝,度以便于起(qi)吊為宜(yi)。起(qi)吊至支架上,用(yong)金屬卡具固(gu)定管段(duan)。地下(xia)干管在下(xia)管時,應封(feng)堵分(fen)支管口,防(fang)止泥水(shui)(shui)落入管內(nei)。干管安(an)裝后,應進行調直撥正,用(yong)水(shui)(shui)平尺在管段(duan)上復核(he),防(fang)止局(ju)部管段(duan)出現(xian)“塌腰”或(huo)“拱(gong)起(qi)”的(de)現(xian)象(xiang)。


 3. 立管安(an)裝


給水(shui)立管可分為(wei)明裝(zhuang)和(he)安(an)裝(zhuang)于管道豎井或(huo)墻(qiang)槽內的(de)暗裝(zhuang)。


   a. 根(gen)據地下給水干(gan)管各(ge)立管甩頭位置(zhi),應配合(he)土建施工(gong),按設(she)計要求及時準(zhun)確地逐層預(yu)(yu)留(liu)孔(kong)洞或埋設(she)套管。施工(gong)中(zhong)不(bu)得在(zai)鋼筋(jin)混凝土樓板(ban)上(shang)鑿洞。自頂層向底層吊(diao)線(xian)墜,并在(zai)墻(qiang)面彈畫出立管安(an)裝的(de)垂直中(zhong)心線(xian)。作為(wei)預(yu)(yu)制量(liang)尺(chi)及現場安(an)裝中(zhong)的(de)基準(zhun)線(xian)。


   b. 根(gen)據立管(guan)卡(ka)的高(gao)度(du),在垂直中心線上(shang)畫橫線確定(ding)管(guan)卡(ka)的安(an)(an)裝(zhuang)(zhuang)位置并打洞栽卡(ka)。每(mei)安(an)(an)裝(zhuang)(zhuang)一層立管(guan),用立管(guan)卡(ka)件予以(yi)(yi)固(gu)定(ding),管(guan)卡(ka)距地(di)面1.5m~1.8m,兩(liang)個以(yi)(yi)上(shang)的管(guan)卡(ka)應均勻(yun)安(an)(an)裝(zhuang)(zhuang),成排管(guan)道或(huo)同(tong)一房間(jian)的管(guan)卡(ka)和(he)閥門(men)的安(an)(an)裝(zhuang)(zhuang)高(gao)度(du)應保持(chi)一致。


   c. 給水與(yu)排(pai)水立(li)管并行(xing)時,應置(zhi)于(yu)排(pai)水立(li)管外側;與(yu)熱水立(li)管并行(xing)時,應置(zhi)于(yu)熱水立(li)管右側。


   d. 立管穿過樓板時,應設金屬(shu)或塑料套(tao)(tao)管。安裝(zhuang)(zhuang)在樓板內的套(tao)(tao)管,其(qi)頂部(bu)(bu)應高出(chu)裝(zhuang)(zhuang)飾(shi)地面20mm;安裝(zhuang)(zhuang)在廚(chu)房及衛生間的套(tao)(tao)管,應高出(chu)50mm,套(tao)(tao)管底部(bu)(bu)應與樓板底面相(xiang)平。


 特(te)別提醒(xing):套管(guan)(guan)(guan)與管(guan)(guan)(guan)道之間(jian)應用防水油膏或石棉繩填(tian)實,端面(mian)應光滑(hua),套管(guan)(guan)(guan)內不得設(she)有管(guan)(guan)(guan)道接口。多層(ceng)或高層(ceng)建筑(zhu),每隔一(yi)層(ceng)應在(zai)立(li)管(guan)(guan)(guan)上安裝一(yi)個(ge)活接頭。


 4. 支管安裝


   a. 給水支管安裝(zhuang)一般(ban)先施工到衛(wei)生器(qi)具的(de)進(jin)水閥處,支管與衛(wei)生器(qi)具的(de)連接(jie),應在衛(wei)生器(qi)具安裝(zhuang)后進(jin)行。


   b. 連(lian)接數(shu)個衛生(sheng)器具的(de)給水橫(heng)支管,可用(yong)比量(liang)法進行下料預制,按相(xiang)應(ying)的(de)接口(kou)工藝標準(zhun),組裝成整(zheng)體橫(heng)支管。


   c. 支(zhi)(zhi)管(guan)(guan)應以不小于0.002的坡度坡向(xiang)立管(guan)(guan),以便維修時(shi)放水。支(zhi)(zhi)管(guan)(guan)安裝完畢,應檢查支(zhi)(zhi)架(jia)和管(guan)(guan)道接口(kou),清理殘余填料、粘(zhan)結(jie)劑,并及時(shi)用堵頭或管(guan)(guan)帽將各(ge)管(guan)(guan)口(kou)封(feng)堵。



二、常見質量缺陷(xian)及(ji)預防措(cuo)施


1. 塑料管粘(zhan)接(jie)接(jie)口破裂(lie)導致漏水或斷裂(lie)。


    預防措(cuo)施(shi)(shi):管(guan)口(kou)(kou)承(cheng)口(kou)(kou)原有不明顯裂縫,未認真檢查剔除(chu),插人后裂紋加(jia)深加(jia)寬,所以,安(an)裝前(qian)必須逐根檢查管(guan)子質量。操作(zuo)時(shi),應采用干(gan)布蘸清(qing)潔(jie)劑(ji)將承(cheng)插口(kou)(kou)處(chu)的油(you)污擦(ca)凈。嚴禁將塑料管(guan)鋪設在凍(dong)土(tu)或未經處(chu)理(li)的松土(tu)上,回填(tian)土(tu)時(shi)嚴格按塑料管(guan)回填(tian)土(tu)工藝標準施(shi)(shi)工,防止損(sun)壞管(guan)路。


 2. 塑料管(guan)(guan)熔(rong)熱操作中(zhong),管(guan)(guan)內徑收縮或過大(da),對接中(zhong)形成“假接”造(zao)成管(guan)(guan)口滲漏。


    預防措(cuo)施:熱(re)熔操作(zuo)時,可提前將(jiang)承(cheng)口從模(mo)芯(xin)上取下,保證承(cheng)口有足夠(gou)的回縮。應嚴格按熔接工藝參數操作(zuo),不得隨意調節熔接壓力(li)。當熔接口尚(shang)未完全冷卻時,嚴禁移動管(guan)口或施加(jia)外力(li)。


 3. 塑料管粘接時(shi)膠黏劑外(wai)淌影響接頭外(wai)觀質量(liang)。


    預(yu)防措施:膠(jiao)黏(nian)劑應均勻涂(tu)抹(mo),先涂(tu)承口(kou)內(nei),后(hou)涂(tu)插口(kou)外,不得過量,操作(zuo)完畢,應使用(yong)凈(jing)(jing)布將(jiang)溢出的膠(jiao)黏(nian)劑擦(ca)拭干凈(jing)(jing)。



三、安全操作規程(cheng)


 1. 施工現(xian)場(chang)應(ying)保持整潔,材料(liao)(liao)設(she)備及廢料(liao)(liao)應(ying)按指定地(di)點堆放,施工人(ren)員應(ying)按指定道路行(xing)走,不能從起吊(diao)設(she)備下方等危險地(di)區(qu)通行(xing)。


 2. 地(di)下(xia)給水管(guan)(guan)(guan)道為鑄鐵(tie)管(guan)(guan)(guan)時(shi),剁(duo)管(guan)(guan)(guan)應注(zhu)意飛(fei)削傷人,下(xia)管(guan)(guan)(guan)時(shi)使用繩索(suo)應牢固,以防傷人。


 3. 使用(yong)電(dian)動(dong)套(tao)絲機套(tao)螺紋時,機具應具有良(liang)好絕緣(yuan)裝置(zhi),防止發生觸電(dian)事故。


 4. 登高作(zuo)業時,應做好(hao)監(jian)護工(gong)作(zuo),設人(ren)扶(fu)梯、凳,并戴(dai)好(hao)安全帽,不允許向上或向下拋丟(diu)工(gong)具等物品(pin),只準用繩(sheng)向上吊或向下系。
